27 августа 2026 15.27

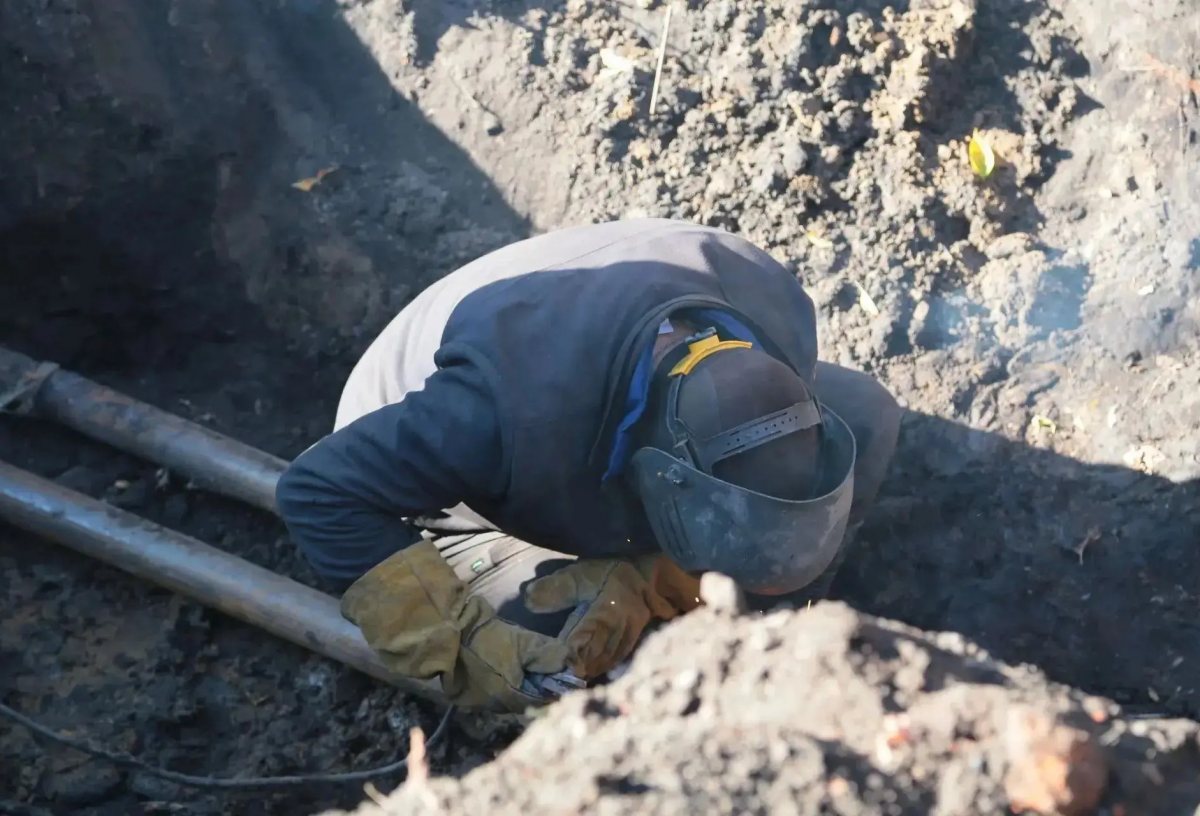

Специалисты проводят гидравлические испытания, ремонтируют сети и оборудование, а также восстанавливают благоустройство после проведения земляных работ.
АО «Тепловая компания» продолжает работу по подготовке теплосетевого хозяйства Омска к предстоящему отопительному сезону. Об этом в своих соцсетях рассказал мэр города Сергей Шелест.
Гидравлические испытания выполнены на 779,3 км тепловых сетей города - это 77% от общей протяженности сетей, задействованных в подготовке к зиме. В зоне ответственности АО «Тепловая компания» и ведомственных котельных испытания проведены на 213,6 км сетей - 72,5% от плана.
Общий объем ремонтной программы составляет 35,2 км, а готовность по текущему и капитальному ремонту сейчас достигает 72,6% от плана.
«Особое внимание уделяется капитальному ремонту тепловых сетей в рамках федерального проекта «Модернизация коммунальной инфраструктуры» национального проекта «Инфраструктура для жизни». На данный момент уже смонтировано 10 км трубопроводов, это почти половина от общей протяженности. Работы выполняются в соответствии с утвержденным графиком. Завершить технологические мероприятия планируется до 30 сентября — к началу отопительного сезона», - отметил мэр.
На котельных также ведется капитальный ремонт оборудования. Так, в поселке Крутая Горка на котле № 3 завершен монтаж трубной части, специалисты планируют приступить к обмуровке, по котлу № 2 заключен договор с подрядчиком.
В рамках инвестиционной программы на 2026 год предусмотрено 102 млн рублей на повышение надежности. Средства предназначены в том числе на техническое перевооружение мазутного хозяйства на ул. Каховского, 3, реконструкцию котельной на ул. 4-я Северная, 180 и замену насосов на ул. Дмитриева, 8/5.
